创新技术加持湖南重点能源建设项目进入“极速贯穿”阶段

【加拿大视传媒报道】近日,湖南双牌天子山抽蓄电站自流排水洞迎来重要进展——“天子山号”TBM(隧道掘进机)顺利始发。这标志着该项目自流排水洞及排水廊道隧道工程进入高效掘进新阶段,为电站后续建设按下“快进键”。

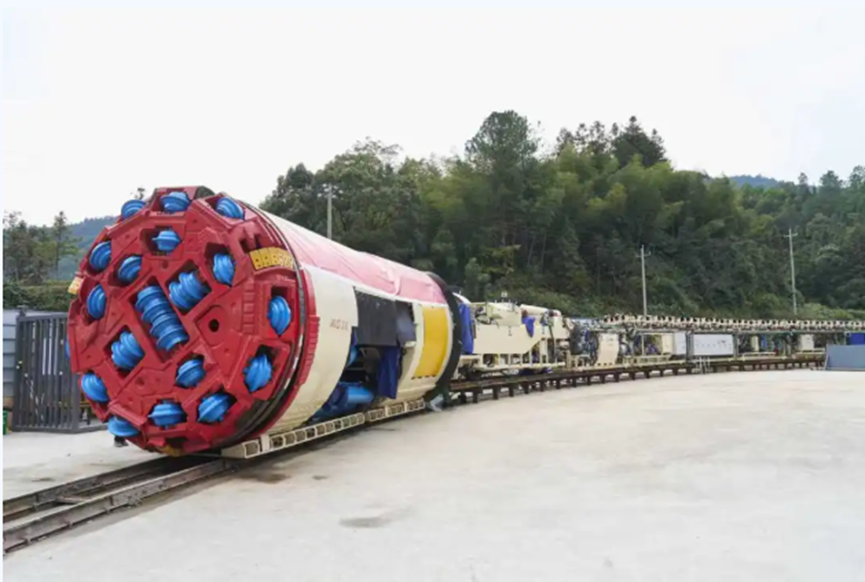

“天子山号”隧道掘进机整机长88米、重240吨,刀盘开挖直径3.53米,最大坡度可达49‰,需完成8975米全程上坡掘进任务。

该设备集成了超小转弯半径主机系统、大坡度条件下的高效有轨物料运输系统以及智能支护系统,并融合了超硬岩高效掘进与主机辅助回退等先进技术,预计日均进尺可超过30米,将有力保障工期目标。

同时,为践行绿色施工理念,“天子山号”隧道掘进机还配备了刀盘喷水降尘装置与台车集成除尘系统,能有效抑制掘进过程中产生的烟尘,显著改善洞内作业环境。

湖南双牌天子山抽蓄电站作为湖南省重点能源建设项目,对于优化区域能源结构、提升电网调峰调频能力、促进地方经济绿色发展具有重要战略意义。

自流排水洞是电站地下厂房排水系统的核心组成部分,洞室总长5015米,地质条件复杂,施工难度较大。

为确保工程质量与进度,湖南双牌抽水蓄能有限公司经过充分论证,创新采用“矿山法+TBM(隧道掘进机)”组合施工工艺。其中,后段4075米则启用隧道掘进机进行高效掘进,此举将大幅提升施工效率,减少对周边环境的扰动。

留下一个答复

请输入你的评论!
请在这里输入你的名字

赞助商广告

本站必读

安省拟在Ontario Place设省警驻点 高速接管后执法分工引关注

安大略省政府4月24日宣布,计划在多伦多Ontario Place重建项目中建设一处新的安大略省省警(Ontario Provincial Police,OPP)驻点,以配合省府未来接管 Gardiner Expressway 与 Don Valley Parkway(DVP)后的交通执法安排。该安排涉及省市道路管理权移交、警务执法分工及公共安全协调机制,对依赖两条高速通勤的多伦多及大多区居民具有直接影响。

保持联系

6,985粉丝喜欢
1,481追随者跟随
1,453用户订阅

安省拟在Ontario Place设省警驻点 高速接管后执法分工引关注

安大略省政府4月24日宣布,计划在多伦多Ontario Place重建项目中建设一处新的安大略省省警(Ontario Provincial Police,OPP)驻点,以配合省府未来接管 Gardiner Expressway 与 Don Valley Parkway(DVP)后的交通执法安排。该安排涉及省市道路管理权移交、警务执法分工及公共安全协调机制,对依赖两条高速通勤的多伦多及大多区居民具有直接影响。

“七彩云南·媒荐海外”全球华文媒体联盟中国行走进西双版纳

4月25日上午,“七彩云南·媒荐海外”全球华文媒体联盟中国行采访团走进云南省西双版纳傣族自治州,先后参访西双版纳原始森林公园及云南省热带作物科学研究所西双版纳热带花卉园,近距离了解当地热带雨林生态保护、民族文化传承、文旅融合发展和热带植物科研资源。
